新校区建设项目(一期)工作周报(2021年11月29日—12月12日)

发布时间:2021-12-10 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:

新校区建设项目(一期)工作周报

2021年11291212日)

上周主要完成事项

1. 1#栋:六区顶板砼浇筑、二区四层板浇筑、四区三层板浇筑。(钢筋、木工、塔司、管理人员共计:180人)

2. 2#栋:基础开挖。(小挖机2台、大挖机1台、杂工、管理人员共计:10人)

3. 3#栋:1-8轴6层梁板模板完成,8-13轴完成60%。(钢筋工、木工、杂工、塔司、管理人员共计:100人)

4. 4#栋:二层砌体完成,屋面防水完成,拆模清理全部完成,植筋完成至4层,飘板完成至四层。(钢筋工、木工、塔司、管理人员共计:85人)

5. 6#栋:7-10轴基础梁和承台浇筑,型钢柱安装。(2台大挖、4台小挖、杂工、泥工、管理人员共计:25人)

6. 7#栋:南栋8~15轴屋面板浇筑砼,北栋1~7轴二层底板土方回填,垫层砼浇筑。南栋一层砌体完成50%。(1台大挖、2台小挖,杂工、泥工、钢筋工、塔司、管理人员共计:100人)

7. 9#栋: 5区二层板浇捣完成、1区2区4层板钢筋绑扎完成、3区4层支模架搭设完成、4区3层板浇捣完成。(1台大挖、4台小挖,杂工、木工、钢筋工、管理人员共计:80人)

8. 10#栋:屋面层浇筑。(钢筋工、木工、架子工、塔司、管理人员共计:80人)

9. 12#栋:8F(28.8)标高砼浇捣;坡屋面支模架搭设;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

10. 13#栋:三层(13.8)标高支模架搭设。(泥工、钢筋工、木工、塔司、管理人员共计:30人)

11. 15#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:65人)

12. 16#栋:一层砌体施工完成30%;屋面清理。(泥工、钢筋工、木工、塔司、管理人员共计:20人)

13. 17#栋:6F(21.6)标高砼浇捣;7F(25.2)标高支模架搭设;一层砌体施工。(泥工、钢筋工、木工、塔司、管理人员共计:55人)

14. 19#栋:一层砌体完成60%;屋面清理。(泥工、钢筋工、木工、塔司、管理人员共计:28人)

15. 20#栋:独立基础装模。(泥工、钢筋工、木工、塔司、管理人员共计:12人)

本周主要工作计划

一、土建工程

1.1#栋:一二区五层板浇筑、六区顶板砼浇筑。

2.2#栋:基础开挖。

2.3#栋:屋面梁板支模完成60%。

3.4#栋:三层砌体完成60%,屋面防水完成。

4.6#栋:7轴至10轴地面浇捣混凝土,支模架搭设百分之六十。型钢柱安装完成,型钢柱承台混凝土浇捣完成,1至7轴承台地梁开挖完成。

5.7#栋:北栋8~15交Q~V轴屋面板浇筑,1~7轴二层梁板浇筑;中栋8~15轴一层砌体完成30%;南栋1~7轴四层梁板浇筑砼,8~15轴一层砌体完成。

6.9#栋:1区2区铺设5层平板、3区4区铺设4层平板、5区绑扎3层梁板钢筋。

7.10#栋:主体封顶、一层砌体完成。

8.12#栋:8F(28.8)标高砼浇捣;坡屋面支模架搭设;一层砌体施工完成,二层砌体施工。

9.13#栋:三层(13.8)标高砼浇捣,斜屋面支模架搭设。

10.15#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;一层砌体施工完成,二层砌体施工。

11.16#栋:一层砌体施工完成90%;屋面找平,防水施工。

12.17#栋:7F(25.2)标高砼浇捣,8F(28.8)支模架搭设;一层砌体施工完成,二层砌体施工。

13.19#栋:一层砌体全部完成;二层砌体施工,屋面找平,防水施工。

14.20#栋:基础承台安装砼浇捣。

二:质量、安全举措

1.施工前及时对班组进行技术交底、砼浇捣前邀请监理验收验槽,举牌验收。

2.对叠合板吊装进行整改。

3.钢筋工程验收邀请监理进行验收,针对发现的问题,整改落实。

4.加强已完成浇捣的混凝土养护工作。

5.现场严格控制扬尘,保证喷淋、洒水车常开。

6.给工人配备雨衣雨具、配备安全防具。

7.对新进场人员进行安全交底;班前教育。

8.对现场安全每周进行定期检查;现场文明整改,材料堆场硬化,材料统一归类堆码。

本周要闻

1.11月29日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

2.11月30日,副院长王虎成代表学院出席信息职院屋面工程、外墙工程二次招标设计与造价讨论会,长沙市教育产业投资有限公司、长沙市公共工程建设中心、EPC总承包单位及新建办负责人参加会议。

3.11月30日,学院召开新校区“声、光、电”论证会,副院长王虎成出席会议,教务处、基础课部、新建办负责人参加会议。

4.1.12月6日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

5.12月6日,学院召开新校区“声、光、电”论证会,副院长王虎成出席会议,新校区建设办公室全体人员参加会议。

6.12月8日,学院召开新校区管沟专家论证会,院长陈剑旄、副院长王虎成出席会议,校外给排水专家徐庶、李栋,新建办人员参加会议。

7.12月9日,学院召开新校区园林绿化、文化建设对接会,院长陈剑旄,副院长王虎成出席会议,设计院工作人员,宣传部、新建办人员参加会议。

8.12月9日,学院召开新校区声学装修对接会,院长陈剑旄,副院长王虎成出席会议,校内专家虞磊,设计院工作人员与新建办人员参加会议。

9.12月10日,学院召开新校区家具、设备与空调汇报会,副院长王虎成、朱焕桃,党委委员姚庆武出席会议,相关部门负责人与新建办人员参加会议。

本周施工现场记录

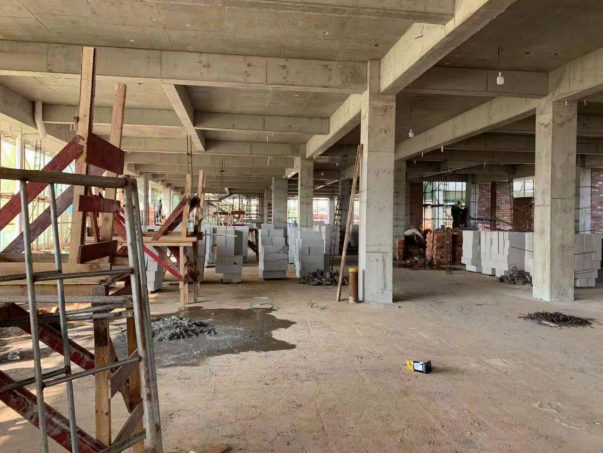

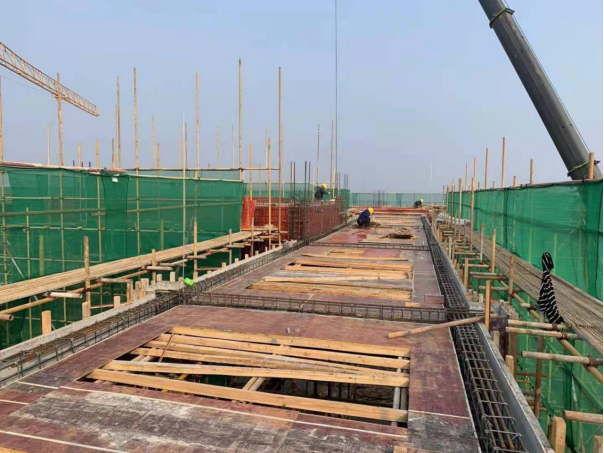

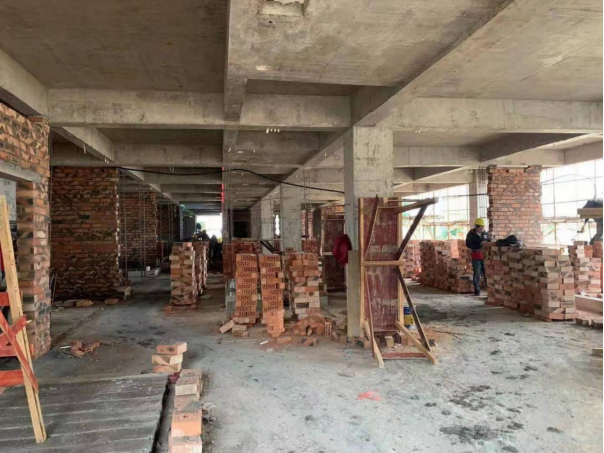

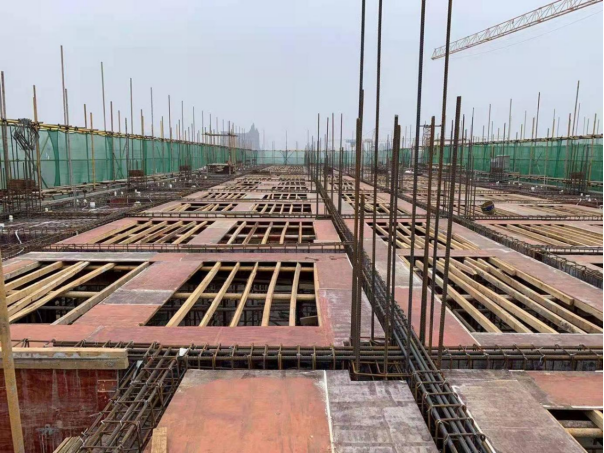

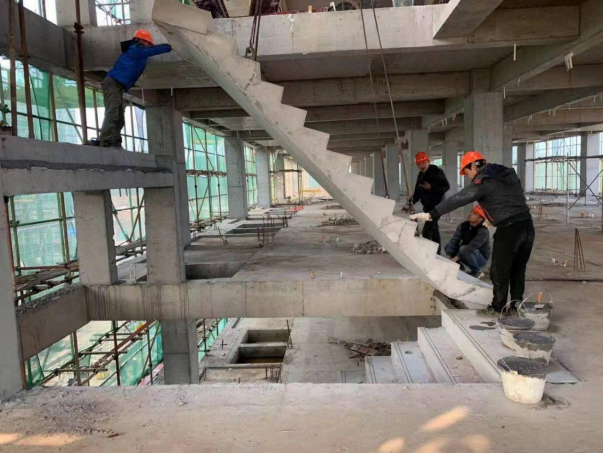

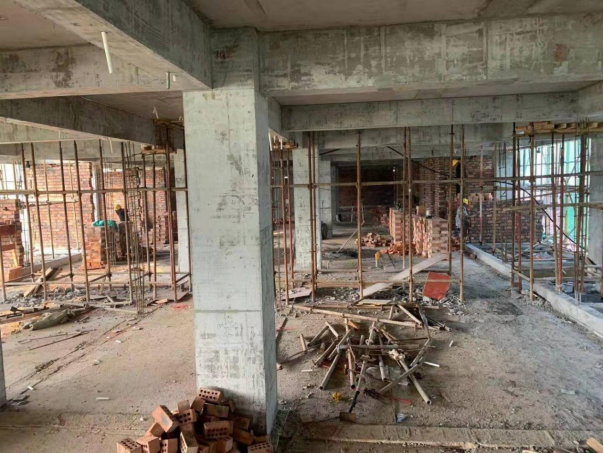

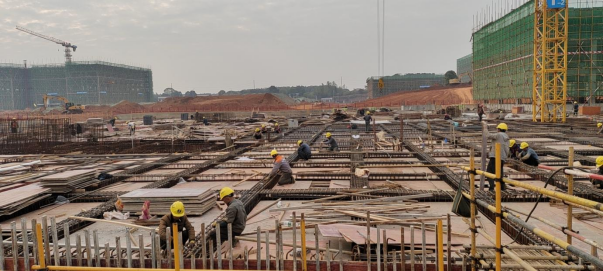

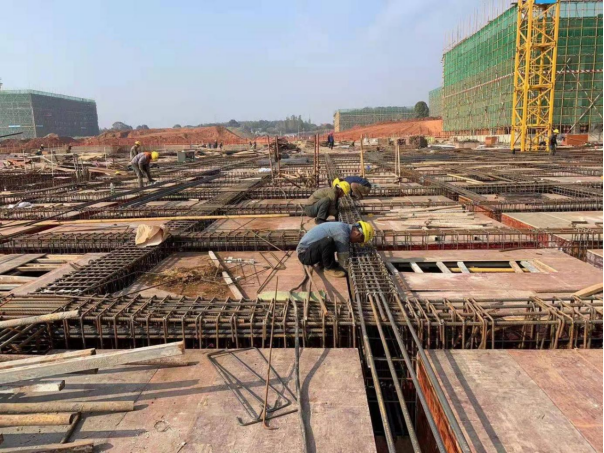

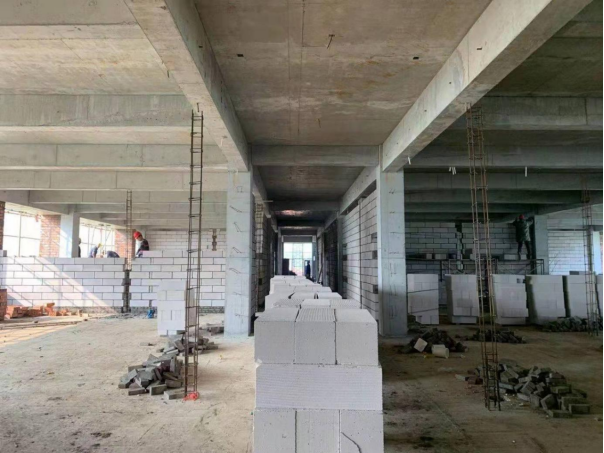

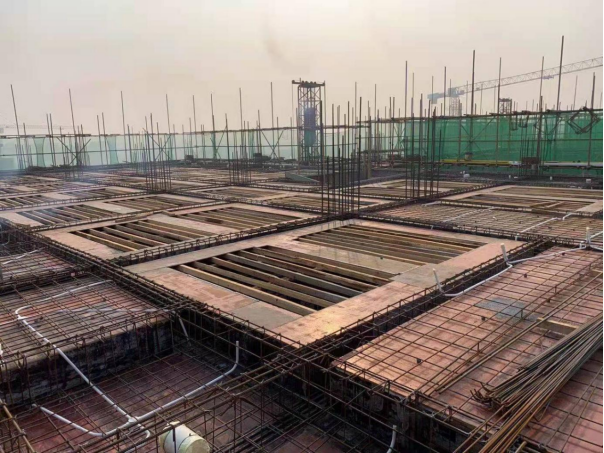

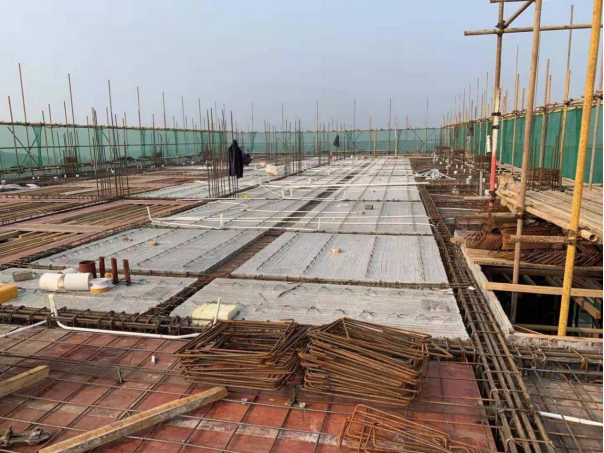

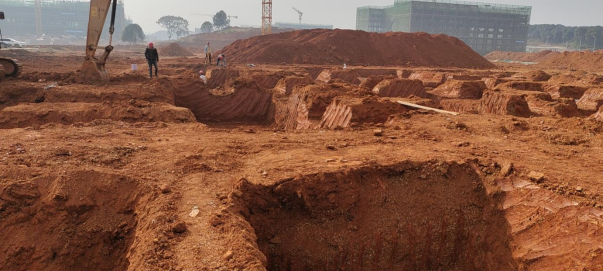

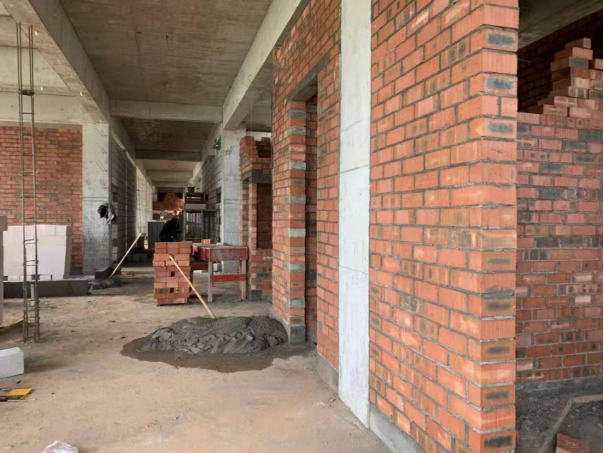

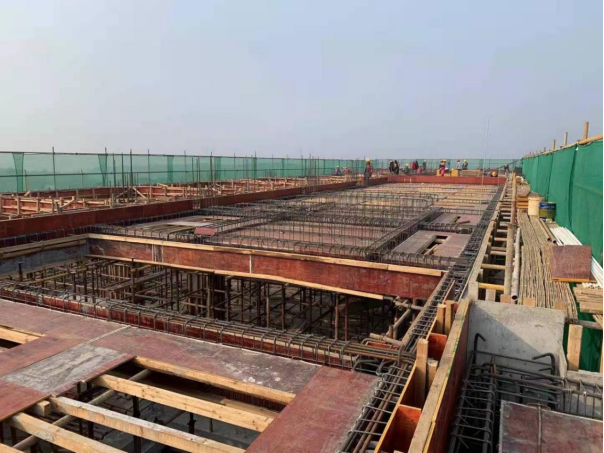

1.现场施工

2. 新校区管沟专家论证会

3. 新校区“声、光、电”论证会

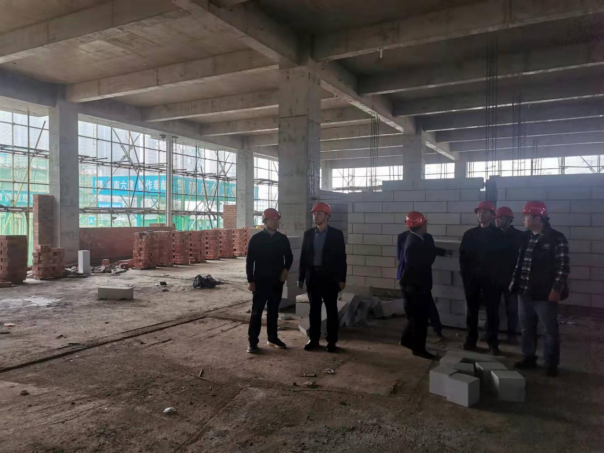

4. 副院长王虎成前往施工现场检查质量、安全、进度等

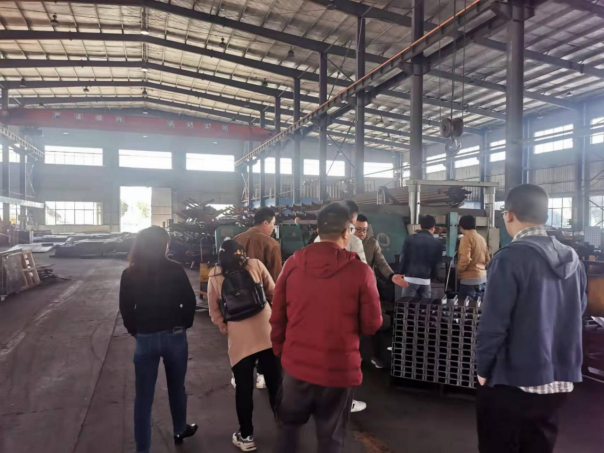

5. 新校区屋面工程、外墙工程二次招标设计与造价讨论会

6. 人防门厂家考察
