新校区建设项目(一期)工作周报(2021年8月2日—8月15日)

发布时间:2021-08-20 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:



新校区建设项目(一期)工作周报

2021年82815日)





上周主要完成事项

1. 9#栋(共289根)已完成200根;

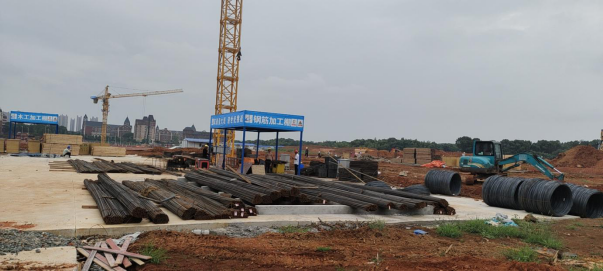

2. 3#、4#钢筋场地钢筋棚搭设完成20%;

3. 10#栋承台开挖,砌筑完成50%;

4. 1#承台开挖砌筑完成10%;

5. 1#北向塔吊安装已完成;

6. 4#静载试验共(6根),已完成;

7. 3#静载试验共(6根),已完成3根;

8. 7#钢筋棚场地平整施工,塔吊基础开挖;

9. 已完成19#塔吊基础卡开挖、钢筋绑扎、砼浇捣;

10. 12#、13#、15#、19#静载检测,19#未完成;

11.对12#15#管桩进行复打;

12.12#宿舍开挖1-11轴交K-P轴桩承台、地梁,已完成10%;

13.13#食堂开挖7-10轴交A-F轴桩承台、地梁,已完成10%

14.15#宿舍开挖1-11轴交K-P轴桩承台、地梁已完成;

15.16#食堂开挖1-6轴交A-F轴独基、地梁;6-10轴交A-F独基、地梁绑扎模板制作安装已完成;

16.17#宿舍整体取土及独基开挖已完成20%;

17.摊铺室外道路路基碎石基础层;

18.1#北向雨水回收系统开挖。

本周主要工作计划

1.9#栋(共289根)计划完成至212根;

2.1栋1-4区承台砌筑完成,1-2区垫层完成浇筑、防水施工完成;

3.3栋静载试验完成,承台开挖完成20%,塔吊安装;

4.4栋承台地梁开挖完成100%,垫层浇筑,塔吊安装,承台地梁钢筋制作;

5.10栋承台砌筑完成100%,垫层浇筑,防水施工保护层完成,一区承台钢筋绑扎;

6.7栋承台开挖30%;

7.完成19#桩基静载;

8.完成12#17#19#塔吊安装;

9.12#宿舍开挖1-11轴交K-P轴桩承台、地梁(总量2/3);

10.13#食堂开挖1-10轴交A-F轴桩承台、地梁(全部);

11.15#宿舍开挖1-19轴交A-P轴桩承台、地梁(全部);

12.16#食堂6-10轴交A-F轴基础砼浇捣及剩余部分地梁、承台钢筋绑扎、模板制安;

13.17#宿舍整体取土及1-11轴交K-P轴独基开挖(总量2/3);

14.19#教师房静载试验后进行开挖。



本周要闻

1.8月2日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办参会。

2.8月3日,学院召开新校区非核心教学设施运营管理讨论会,长沙市教育产业投资有限公司负责人,新建办、后勤处、财务处、资产处负责人参加会议。

3.8月4日,在新校区项目部会议室召开了湖南信息职业技术学院新校区建设项目(一期)协调推进会议。学院党委书记贺代贵、院长陈剑旄,产投集团董事、总经理罗超纲,公建中心党组书记、主任席超波,湖南省第六工程有限公司总经理董范君,全过程咨询单位负责人曾岭梅出席会议并讲话,学院党委委员、副院长王虎成,发展规划处(新校区建设办公室)、长沙市产业投资集团及其下属子公司、长沙市公共工程建设中心项目部、湖南省第六工程有限公司项目部等相关项目负责人参加会议。

4.8月11日,副院长王虎成主持召开新校区精装修、声光电和弱电设计方案调度会,市公建中心、西北设计院、新建办,图书馆、现代教育信息中心等负责人参会。









本周施工现场记录

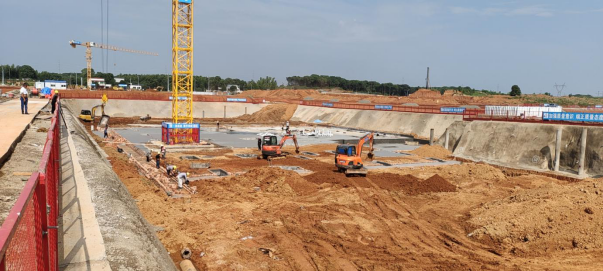

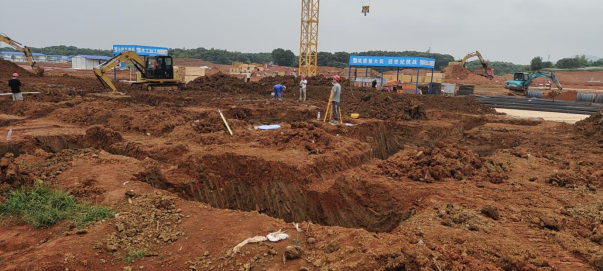

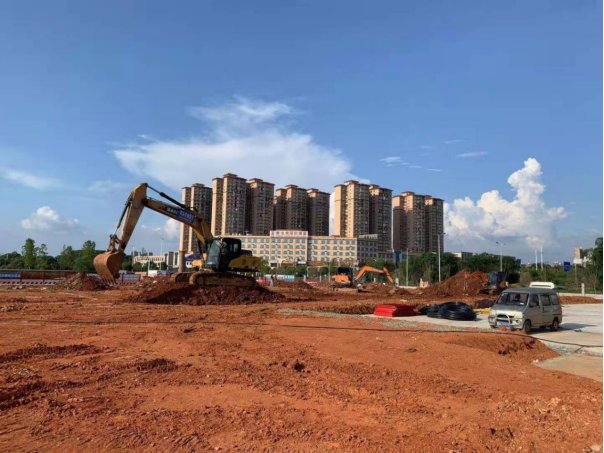

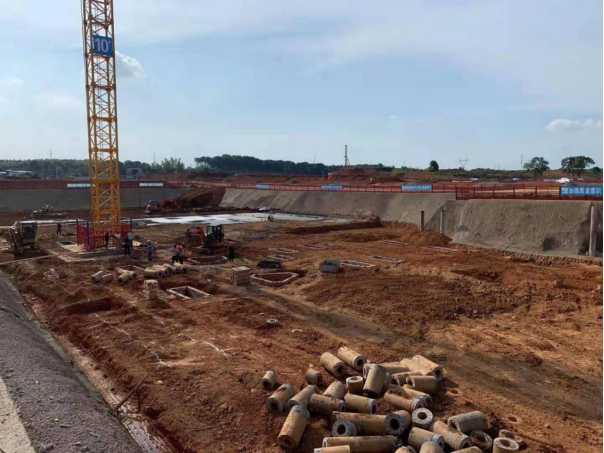

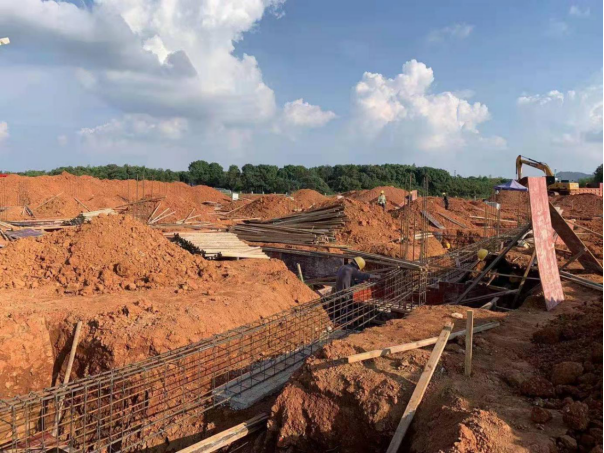

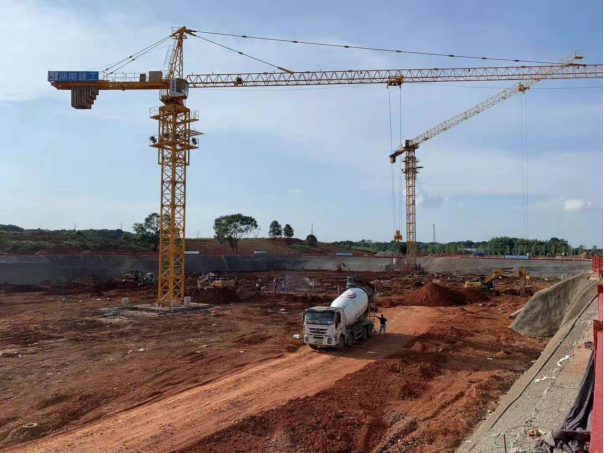

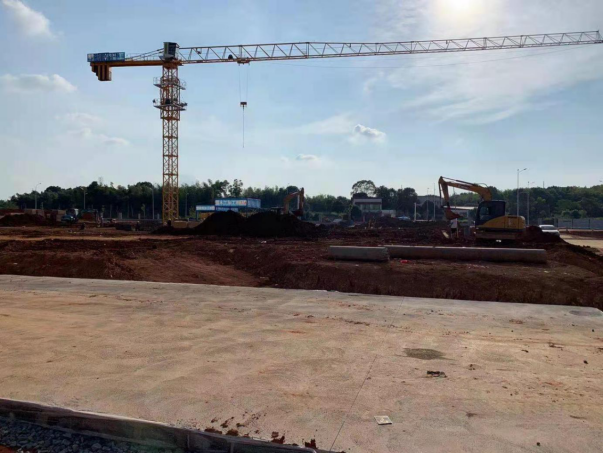

1.现场施工





2. 新校区精装修、声光电和弱电设计方案调度会
