新校区建设项目(一期)工作周报(2021年6月21日—7月4日)

发布时间:2021-07-05 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:





新校区建设项目(一期)工作周报

2021年62174日)





上周主要完成事项

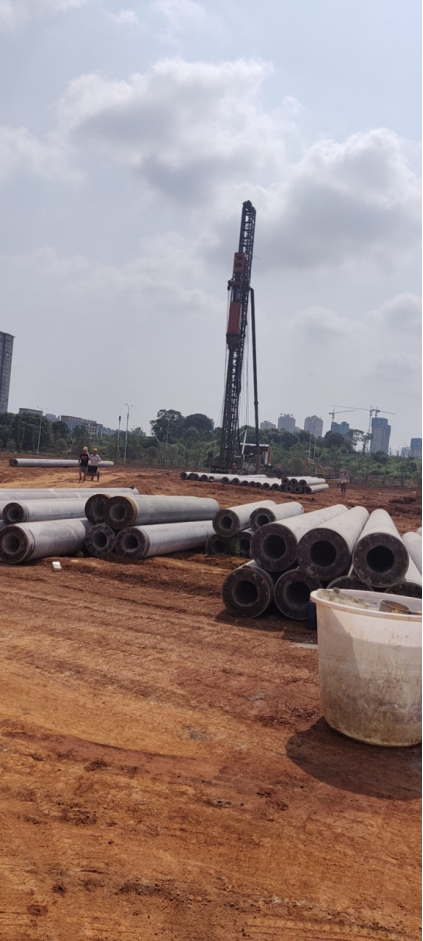

1. 7#桩基完成63根;

2. 4#桩基、10#桩基、13#桩基一共完成105根;

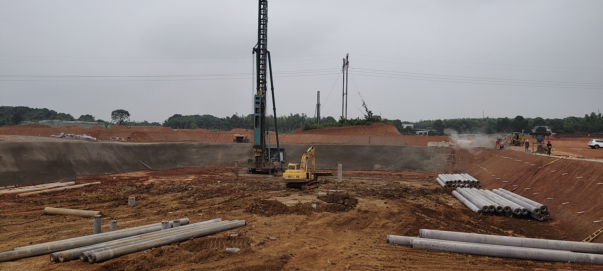

3. 10#地下室边坡修整已完成,支护开始施工;

4. 9#内部道路雨污水管施工完成;

5. 16#、17独立基础开始开挖施工,并完成10%;

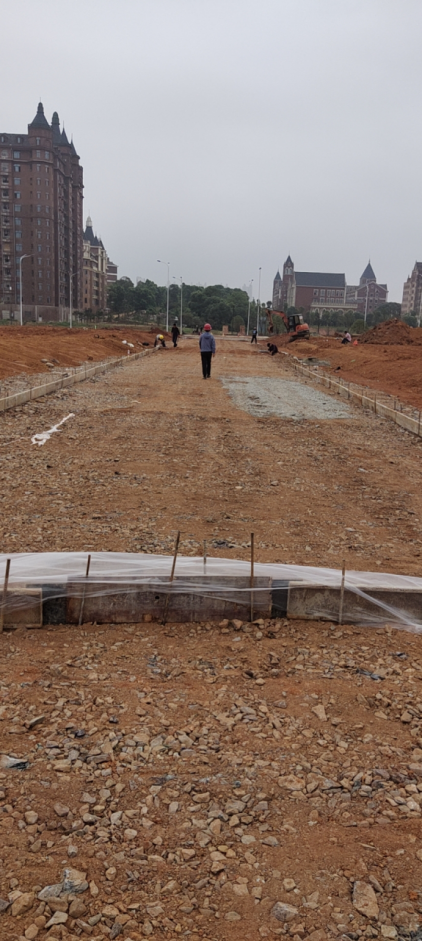

6. 西侧永临结合道路拉通至聚缘路,砼路面及配套施工。高教路永临结合道路施工及临建设施排布;

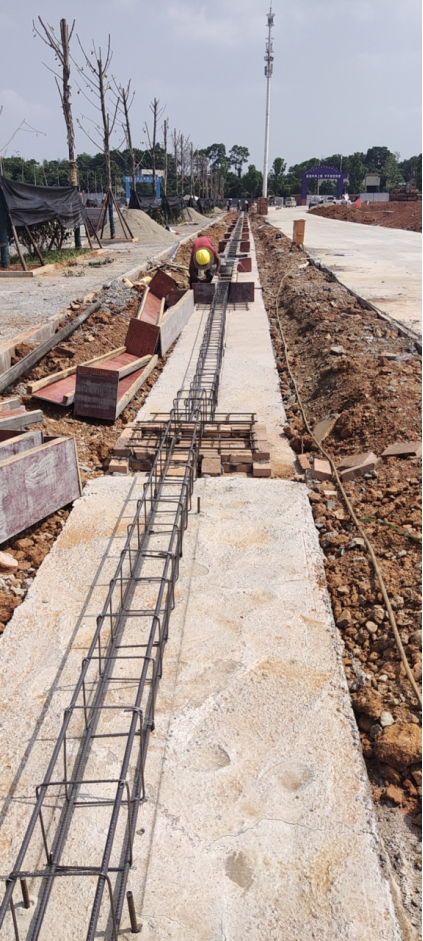

7. 高教路围墙垫层、地梁、柱墩完成120米;

8. 东向高原路围墙完成垫层浇筑20%;

9. 16#、17#荷载板试验完成;

10. 设计版块:完成施工图纸的修改,学院提出增加的第一批已绘入图纸。



本周主要工作计划

1.桩基:4#栋已完成12根,6.24-7.4计划完成100根至60%;

6#栋6.24-7.4计划完成60根至60%;

7#栋已完成63根,6.24-7.4计划完成100根至80%;

10#栋已完成63根,6.24-7.4计划完成203根至100%;

13#栋已完成30根,6.24-7.4日计划完成106根至100%;

15#栋6.24-7.4计划完成101根至40%.;

2.16#、17独立基础开挖完成70%,钎探、垫层及时跟进;

3.西侧永临结合道路拉通至聚缘路,砼路面及配套施工。高教路永临结合道路施工及临建设施排布;

4.高教路围墙垫层及样板段施工(70m);

5.东侧高原路洗车槽计划完成至80%;

6.10#地下室边坡支护计划完成;

7.东向高原路围墙计划砌筑完成200米;

8.11#楼基坑清底及边坡修整完成,基坑支护开始施工;

9.3#楼基坑清底及边坡修整完成30%;

10.9#楼塔吊基础完成;

10.设计版块:按确认意见完成施工图纸,计划7月上旬进施工图审。



本周要闻

1.6月21日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办参会。

2.6月21日,长沙市长投建设项目管理有限公司总经理沈裕,副总经理胡海波来校对接新校区建设项目进度等相关事宜。

2.6月28日,学院召开新校区建设项目周工作例会,副院长王虎成出席会议,新建办参会。

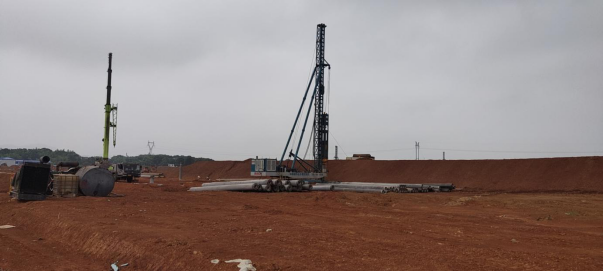

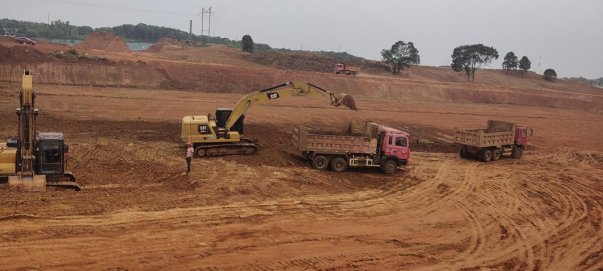

本周施工现场记录

1.现场施工



 2. 新校区建设项目周工作例会。



3.长沙市长投建设项目管理有限公司总经理沈裕,副总经理胡海波来校对接新校区建设项目进度等相关事宜。





4.新校区建设项目调度会。
