发展规划处(新校区建设办公室)

新校区建设项目(一期)工作周报(2021年4月19日—4月25日)

发布时间:2021-04-26 作者:谢旻剑 来源:发展规划处(新校区建设办公室) 编辑:谢旻剑 审核人:潘勇军 点击数:



新校区建设项目(一期)工作周报

2021年419425日)





上周主要完成事项

1. 土方施工总量(约60万方),已完成至40%(约23万方);

2. 高原路内部道路污水管道安装完成至35%;

3. 高原路至旺旺西路内部临时便道已完成;

4. 南区道路土方精平,碎石回填完成至50%;

5. 红线内捐赠树木移栽全部完成(红线范围内捐赠树木25棵,红线范围外19棵);

6. 民工宿舍及民工食堂板房搭设已完成,场地硬化全部完成;

7. 目前场内施工设备数量:挖机21台、推土机9台、压路机2台、后八轮40台;

8. 完成15,16,17,19号栋的内审,并根据各方内审意见修改图纸;

9. 与望城行政审批局对接报建事项;

10. 人防图纸给中机国际设计咨询单位审查。



本周主要工作计划

1.土方施工总量(约60万方),计划完成至60%(约36万方);

2.围墙样式考察并确定围墙样板;

3.完成办公区,篮球场场地硬化及附属设施;

4.计划场内施工设备数量:大挖机20台、推土机6台、压路机2台、后八轮40台;

5.根据中机国际设计咨询单位意见修改人防图纸并提交人防图纸用于报建;

6.4,7,12,13,20,21,22号栋图纸给中机国际设计咨询单位审查。


待解决问题与事项

1.特殊楼栋、会议室的声、光、电设计及设备费用未确定;

2.园林绿化景观设计校内设计任务书未确定。



本周要闻

1.4月19日,在项目现场会议室召开新校区建设项目推进会。新建办、长沙市公建中心、新校区EPC总承包单位负责人及监理单位工作人员参加会议;

2.4月20日,院长陈剑旄,副院长王虎成前往市政府向副市长刘明理汇报新校区建设工作,新建办负责人陪同;

3.4月20日,副院长王虎成前往市教育投对接新校区建设工作,新建办负责人陪同。


本周施工现场记录

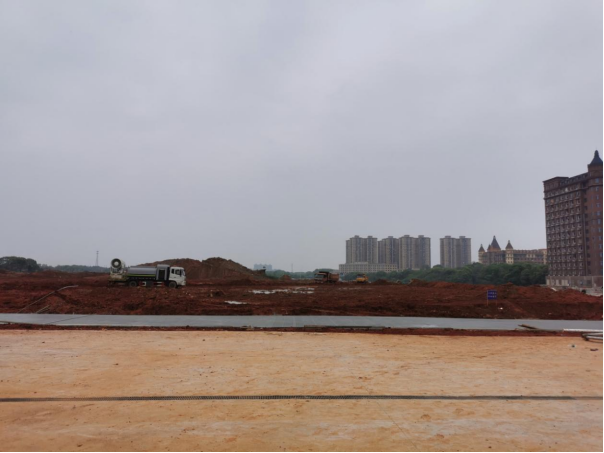

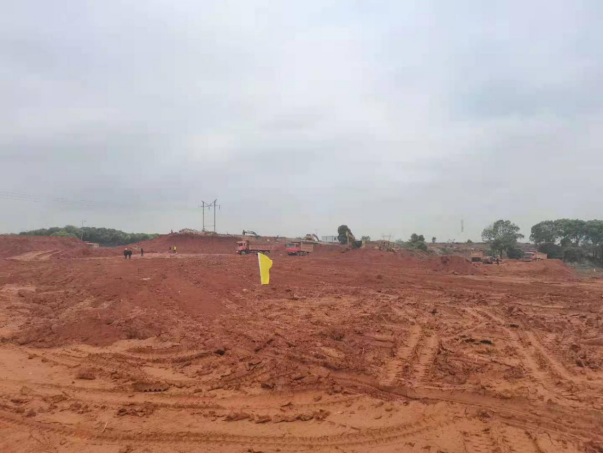

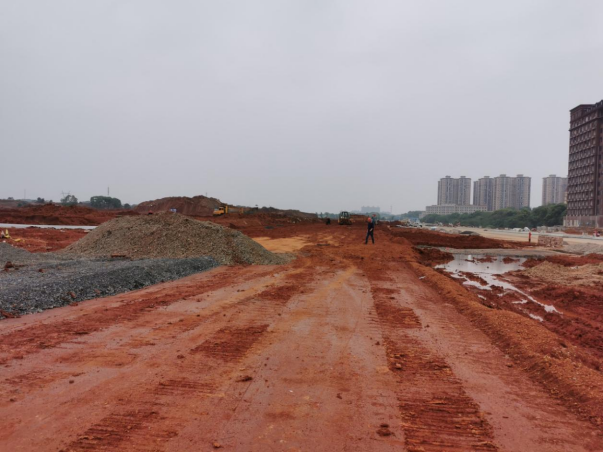

1.现场施工





学院地址:湖南信息学院-发展规划处(新校区建设办)

Copyright©2019  版权所有
